“天气预报说下午两点雨能小下来,咱们抓紧把吊装设备再查一遍,等雨势一减就立刻开工!”9 月 25 日,江苏淮安 ±800 千伏换流站里,风裹着雨丝斜斜打在设备外壳上,国网江苏超高压公司淮安换流站检修班班长李然有序安排着。雨衣下的声音透着坚定,雨珠顺着他的安全帽檐往下滴,却丝毫没影响他紧盯进度的眼神。在这座保障跨区电力输送的“能源枢纽”里,每一分每一秒的抢工,都在为设备按期投运筑牢基础。
受超强台风“桦加沙”影响,江苏多地出现持续强降雨。淮安换流站是±800千伏雁门关至淮安特高压直流输电工程的受端站,每年可向长三角地区输送电量超520亿千瓦时。为保障今冬明春电力可靠供应,淮安换流站需克服恶劣天气影响,抢在用电高峰来临前,完成为期7天的年度检修。

淮安换流站8122B B相换流变压器整体更换是此次检修的重点工作。换流变压器是交、直流转换的关键设备,相当于换流站的“心脏”,2024年10月以来,该站运检人员通过数据比对发现,站内8122B B相换流变压器内部总烃存在轻微增长趋势,影响直流系统安全稳定运行。为此,国网江苏超高压公司利用此次停电检修机会,对故障换流变进行整体更换工作,但由于受强降雨影响,更换工作面临考验。
故障换流变重365吨,更换过程中涉及阀侧封堵、消防管道、Box-in等附件拆除工作。“吊装需要靠绳子来紧固吊钩与吊装设备,但雨天增加了连接处的湿滑程度,吊装风险增高。”李然介绍。
针对该问题,该公司制定了详细的换流变更换工序流程表,表中细化梳理了33条作业工序,明确了各工序的风险点,并增加了施工天气条件。“该工序表我们会根据天气每两到三小时动态调整一次,抓住停雨或小雨的短暂窗口期,调动多组人员同时开展设备吊装以及受雨天影响较大的电气试验。”李然说。此外,国网江苏超高压公司将现场安全管控人员由原来的两人增加到五人,全方位管控关注吊装和试验工作安全。

“牵引绳已固定到位,换流变重心没有偏移,可以拉!”9月24日下午5时10分,检修人员王抗通过对讲机大声地汇报着。彼时,大雨倾盆而下,密密麻麻的雨织成一张厚重的雨幕,豆大的雨水沿着脸颊滑落,湿透了衣裳。只见一辆重型卡车拉着换流变压器缓慢向前移动,“注意周边障碍物!”李然一声声地叮嘱道。王抗半蹲在地上,检查移动过程中换流变重心是否有偏移。

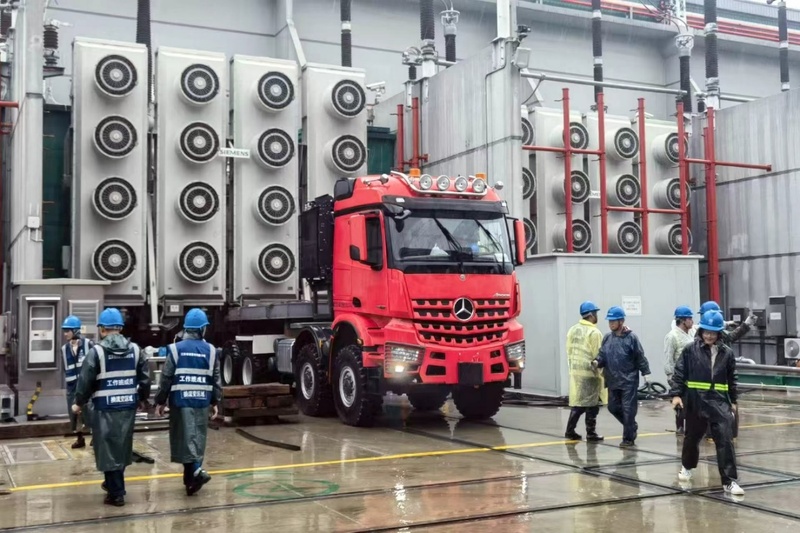

以往,换流变压器拖运主要依靠卷扬机,受牵引绳长度影响,卷扬机可能需要多次移动,每次移动至少花费1小时。此次作业,为了给设备试验和吊装留足时间,国网江苏超高压公司升级采用卡车牵引方式,在完成牵引绳固定和换流变重心检查后,只需要2分钟便可将换流变整装移位至目标位置,新换流变也采用同样的方式,快速落位,整个转运工作由原先的两天缩短至一天半。

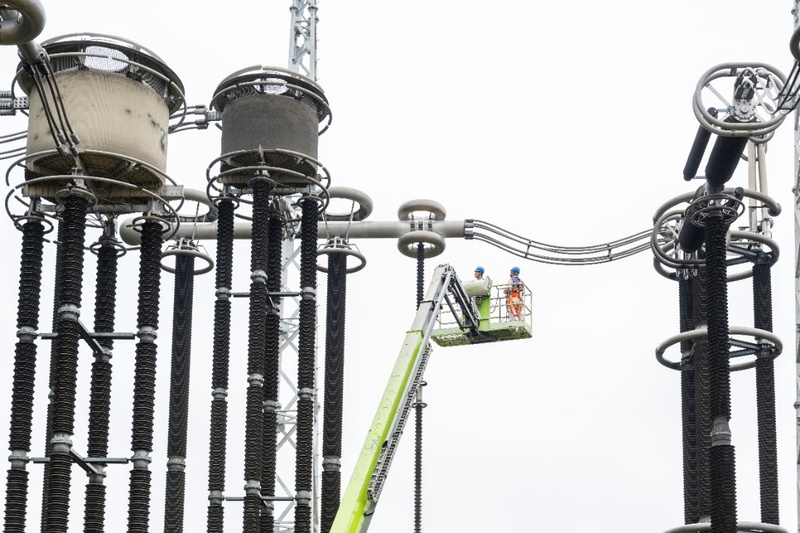

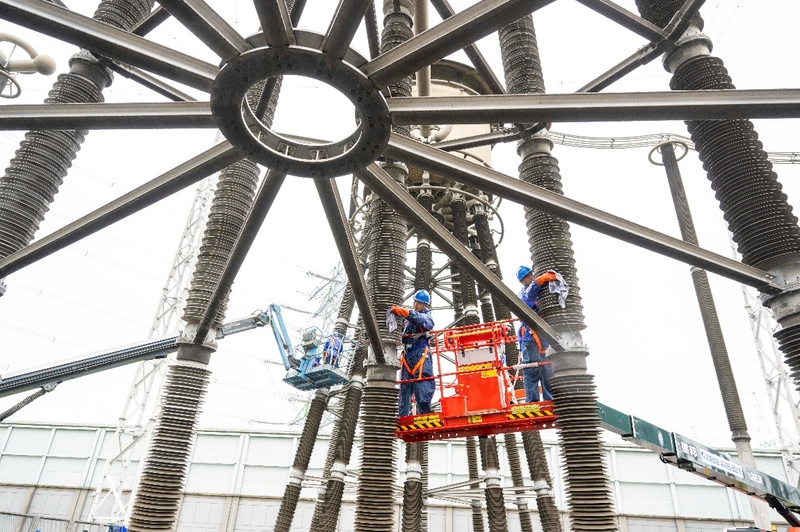

与此同时,在直流场区域,16台斗臂车同时开展工作。“绝缘子串要一层一层擦拭,确保冲洗彻底。”检修人员汪海洋不断叮嘱着。一次设备常年受到高温、雨雪等天气影响,绝缘子上容易堆积灰尘、动物粪便等,若长期不清理则会导致绝缘性能下降,严重时可能会导致直流系统停运。因此,此次检修需要使用专用清洗剂对直流场运行近十年的100余个绝缘子进行深度清洗。“由于工作量大,且遇到持续雨天,我们调集了16台斗臂车,筛选了系统内具备资质且具有3年以上高空作业经验的人员25名,在确保安全的前提下高质量完成清洗工作。”汪海洋说道。

此次检修共有来自28家单位的600余人参检,需要在7天内完成135项检修任务。从晨光微亮到夜色深沉,淮安换流站的灯火始终与雨幕交织。运检人员的身影在设备间穿梭了一整天,雨衣下的衣服湿了又干、干了又湿,裸露在外的手脚被雨水浸泡得泛白起皱,他们用昼夜不歇的坚守,为雁淮直流系统如期恢复运行拼出“加速度”。
